El Gobierno comenzó a pisar un poco el acelerador de los gastos de capital en el pasado mes de julio, cuando llevó a un 7.7 por ciento la proporción de esa clasificación de gastos dentro de las erogaciones totales realizadas.
En el período también se reflejó una mayor proporción de inversiones públicas, que son la esencia del gasto de capital, realizadas en la región del Cibao, con un monto mayor que la destinada a la región Metropolitana, que componen el Distrito Nacional y la provincia Santo Domingo.
Al cierre de julio, que representa el 58.33 por ciento del calendario total del año, el presupuesto de gastos totales se había ejecutado en un 52.40 por ciento, frente a un 65.17 por ciento de los ingresos totales proyectados.
Para el 2021 completo el Presupuesto General del Estado contempla ingresos por RD$746,313,8 millones y a julio había devengado RD$486,417.7 millones, mientras que los gastos proyectados para el período completo ascienden a RD$891,378.8 millones, y al séptimo mes se habían devengado RD$467,083.8 millones. La ejecución presupuestaria al séptimo mes del 2021 mantenía en sentido general la restricción o control del gasto reflejada durante todo el año.
El informe dice que el resultado financiero del Gobierno central para el mes de julio del 2021 refleja un superávit fiscal ascendente a RD$13,200.5 millones, equivalente a un 0.3% del Producto Interno . “Este balance es producto de ingresos que ascendieron a RD$78,348.3 millones y gastos por RD$65,147.8 millones”, destaca el documento.
Ingresos y gastos
La Digepres señala en su informe que los ingresos percibidos en el mes de julio ascendieron a RD$78,348.3 millones, para un cumplimiento del 147.9 por ciento frente a los estimados para el mes (RD$52,959.9 millones).
Dice que del total, RD$77,413.0 millones, igual a un 98.8 por ciento, coresponden a ingresos corrientes, desglosados en impuestos por RD$73,875.8 millones, ventas de bienes y servicios por RD$2,060.3 millones, otros ingresos corrientes por RD$1,116.9 millones, contribuciones a la seguridad social por RD$216.9 millones, entre otros. Específica, por otra parte, que de los ingresos RD$935.3 millones (1.2 por ciento) corresponden a ingresos de capital, principalmente compuestos por transferencias de capital recibidas del sector público por RD$858.0 millones, donaciones por RD$47.6 millones y venta (disposición) de activos no financieros (a valores brutos) por RD$29.7 millones.
Dentro de los impuestos, las figuras impositivas más destacadas fueron el impuesto sobre la Transferencia de Bienes Industrializados y Servicios (ITBIS) con RD$22,168.7 millones, el impuesto sobre la renta de las empresas por RD$15,169.5 millones, el impuesto específico sobre hidrocarburos con RD$4,042.4 millones, el impuesto sobre utilidades netas mineras por RD$4,015.3 millones, el impuesto sobre la renta provenientes de salarios por RD$3,750.5 millones, los impuestos arancelarios por RD$3,407.7 millones, el impuesto sobre las operaciones inmobiliarias por RD$2,366.7 millones, y el impuesto selectivo advalorem sobre hidrocarburos por RD$2,327.8 millones.
El Gobierno central ejecutó gastos por RD$65,147.8 millones, equivalentes al 74.5 por ciento de la cuota programada (RD$87,428.1 millones) para el mes de julio, de los cuales RD$60,152.0 millones (92.3 por ciento) fueron destinados a gastos corrientes y RD$4,995.8 millones (7.7 por ciento) a gastos de capital.
Construcciones en proceso, con altos valores

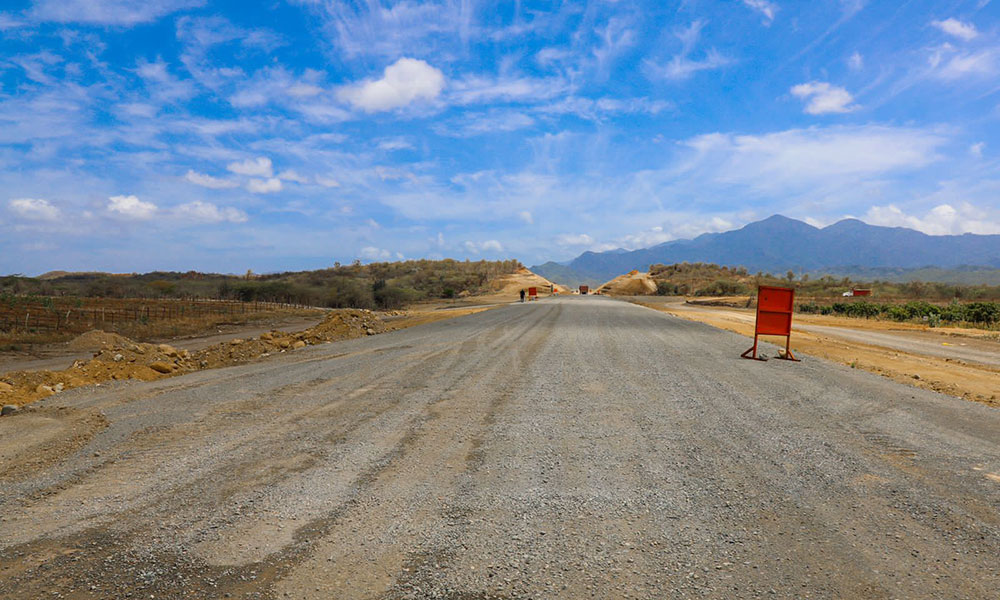

El informe señala que dentro de los gastos corrientes, el componente con mayor ponderación correspondió a los gastos de consumo, con RD$29,467.1 millones (49.0 % de los gastos corrientes. De ese monto fueron, destinados a remuneraciones RD$17,861.7 millones, que representaron el 60.6 % de los gastos de consumo; para adquisición de bienes y servicios se destinaron RD$11,598.9 millones (39.4 % de los gastos de consumo. Por su parte, de los gastos de capital un 39.6 por ciento igual a RD$1,980.4 millones se ejecutaron en construcciones en proceso, siendo las principales la construcción de la Carretera Turística Gregorio Luperón en Puerto Plata por RD$500.0 millones, la construcción de la Avenida Circunvalación de Baní por RD$328.3 millones, la construcción de la Avenida del Nuevo Camino por RD$218.7 millones, entre otras.
